◆ 2022年1月24日,随着西安市疫情形势持续向好,复工复产有序推动,基建处组织金花家属区项目(一期)工程监理单位、施工单位对施工现场进行综合检查,以充分评估疫情对施工进展的影响,并结合实际调整施工安排。
◆ 1月30日春节前安全检查,基建处深入落实施工现场疫情防控、防火防盗等安全措施,统筹安排假期值班、节后工人返乡返工、材料进场、施工和验收准备工作。要求参建单位相互配合,在狠抓疫情防控的同时,科学组织春节前后的现场施工,守住安全底线,严把工程质量,加快工程进度和验收工作,倒排工期,按时交付使用。
◆ 2月11日,基建处组织后勤处、馨园物业管理公司、项目管理公司、设计院、施工及监理等参建单位踏勘金花家属区施工现场,研讨安排节后复工的组织计划及重点、难点工作解决方案。
◆ 2月11日天然气开始进场施工,三栋主楼正在打孔、立管。
◆ 2月18日,基建处组织项目管理公司、设计院、施工、监理、消防检测等单位召开工地现场会议,为消防验收工作做准备。
◆ 2月24日开学前夕,基建处召开全处工作会,梳理讨论本年度基建项目重点、难点工作,并对具体工作进行分工部署。

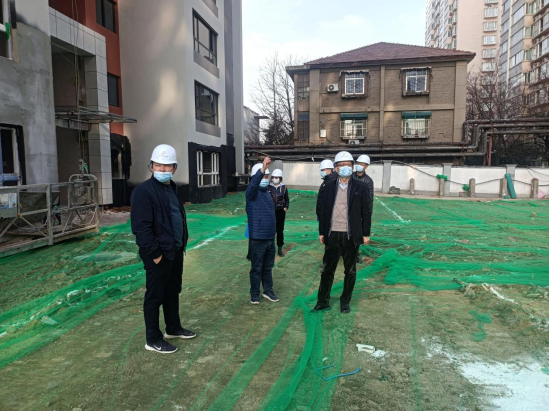

◆ 2月27日,副校长张存库一行到金花家属区综合住宅楼项目(一期)施工现场检查工地安全和节后复工情况。
◆ 3月1日,碑林区住房和城市建设局领导及专家莅临金花家属区项目(一期)施工现场进行绿色建筑和节能专项调研。
◆ 3月2日上午,碑林区住房和城市建设局领导及建设工程消防技术专家莅临金花家属区幼儿园项目进行消防验收现场检查。
◆ 3月2日下午,省委党史学习教育第12巡回指导组组长史晓红、校长刘云贺、校党委副书记李建竹带队赴金花家属区项目(一期)施工现场调研指导工作。
◆ 3月8日,副校长董小兵赴金花家属区项目(一期)施工现场检查指导工作。
◆ 春节后复工主要进行金花一期项目室外土方的回填,室内零星工程、子校操场塑胶面层及车库坡道等施工。
对于子校操场面层施工实际情况及存在的问题,充分考虑多雨排水等因素,优化调整塑胶地面环形跑道内侧方案,加快施工进度。
子校操场环形跑道内侧区域施工
子校操场施工情况
室外回填情况
室外施工情况
雨水收集池完成情况
车库2#坡道完成情况
车库3#坡道施工情况
地下车库施工情况
