金花家属区综合住宅楼项目(一期)4月进展

【来源: | 发布日期:2022-04-29 】

金花家属区综合住宅楼项目一期整体施工已经接近尾声,为了实现学校和广大教职工的期望,各方参建单位人员统一认识,按照安全可靠优先、进度服从质量的原则,科学安排施工组织,统筹做好疫情防控、工程建设等工作。同时,创新采用分阶段分单体逐步推进的方式,开展第三方检测及消防验收相关工作。

目前,室内施工即将完成,户内外立面及户内公区装饰装修基本完成,户内全面进入清理、消缺施工,地下车库正在进行划线施工。一期项目成立了验收工作专班,提前谋划推动项目整体验收工作。5月份计划完成6#、7#、8#主楼及地下车库土建及安装施工,完成车库坡道施工、室外道路雨污水管网、天然气施工、车库划线等,住宅及地下车库交付工作尽快组织相关部门研究工作方案,供电接入后启动消防检测及验收工作,6月份完成分户验收。

6#楼:外立面及户内公区装饰装修基本完成,全面进入清理、消缺施工。完成卫生间防水施工。样板间已确定,通过核验。

undefined

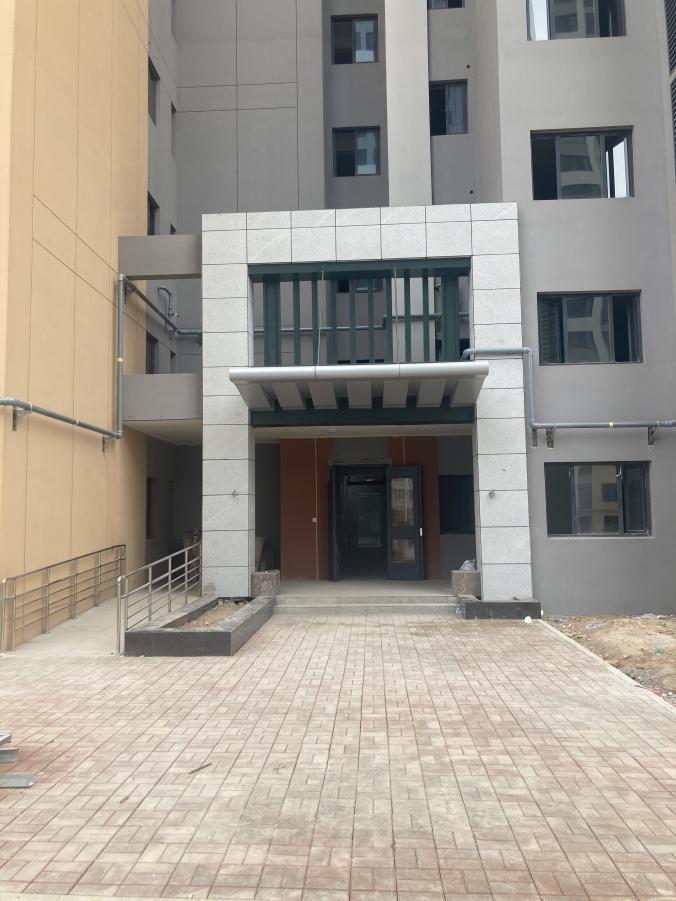

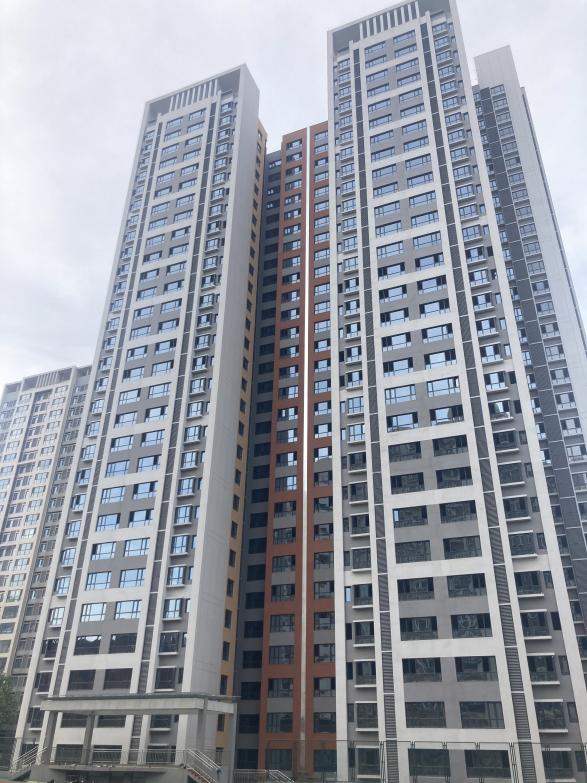

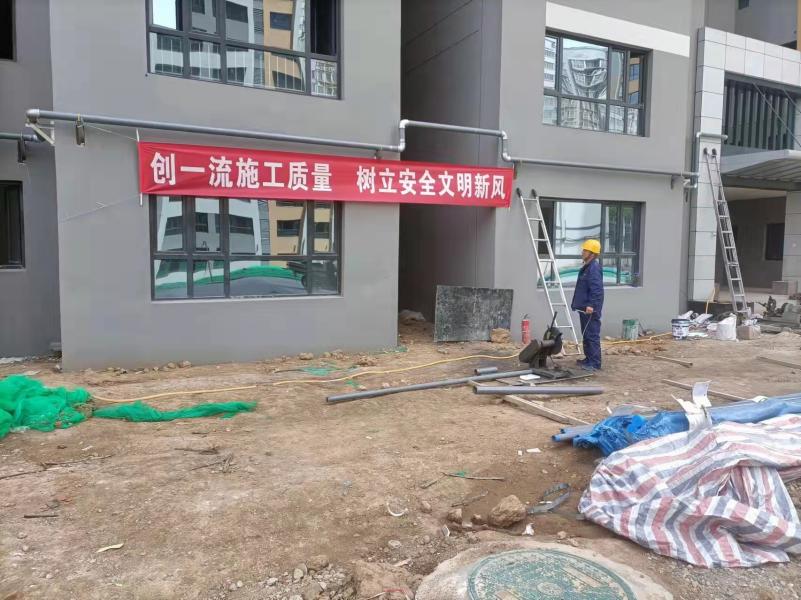

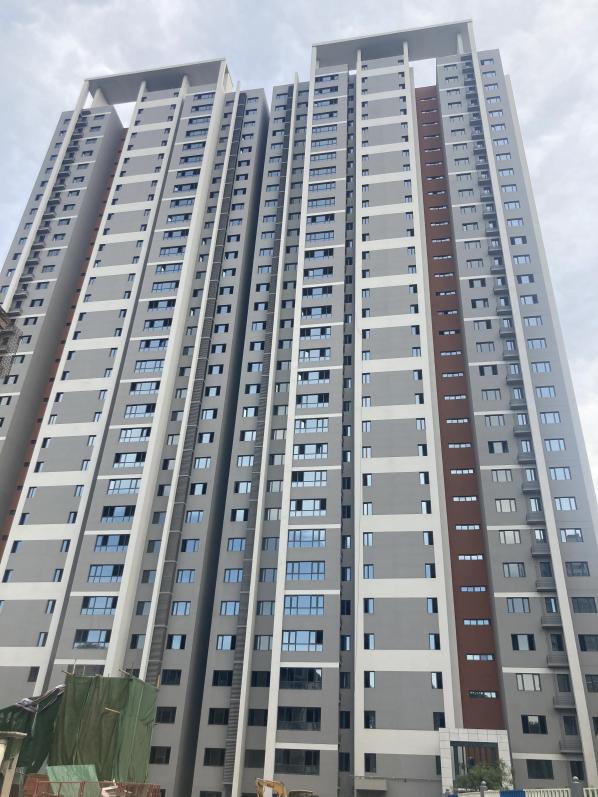

 外立面

公区装修

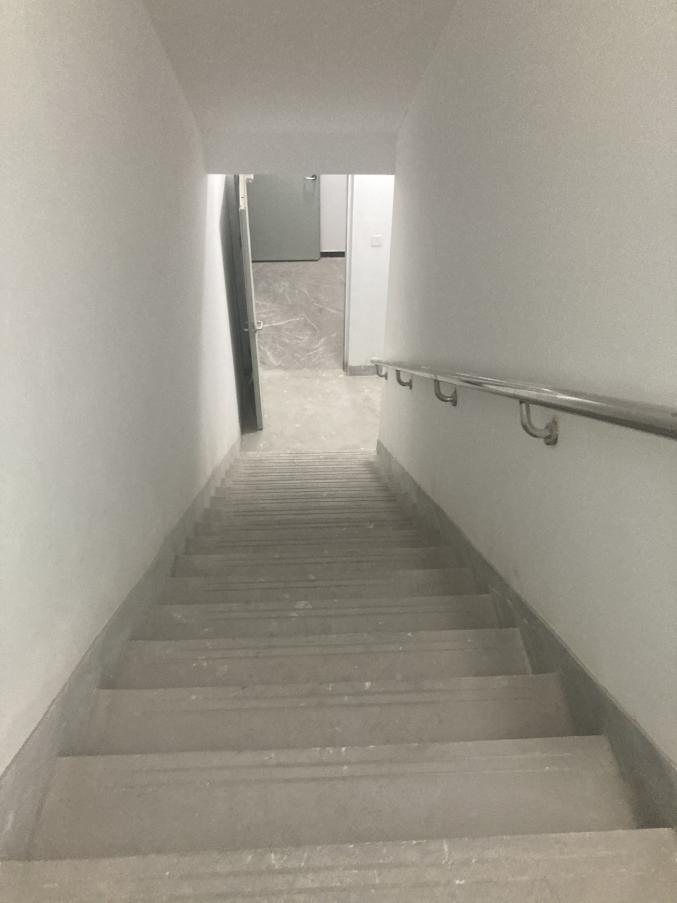

室内楼梯

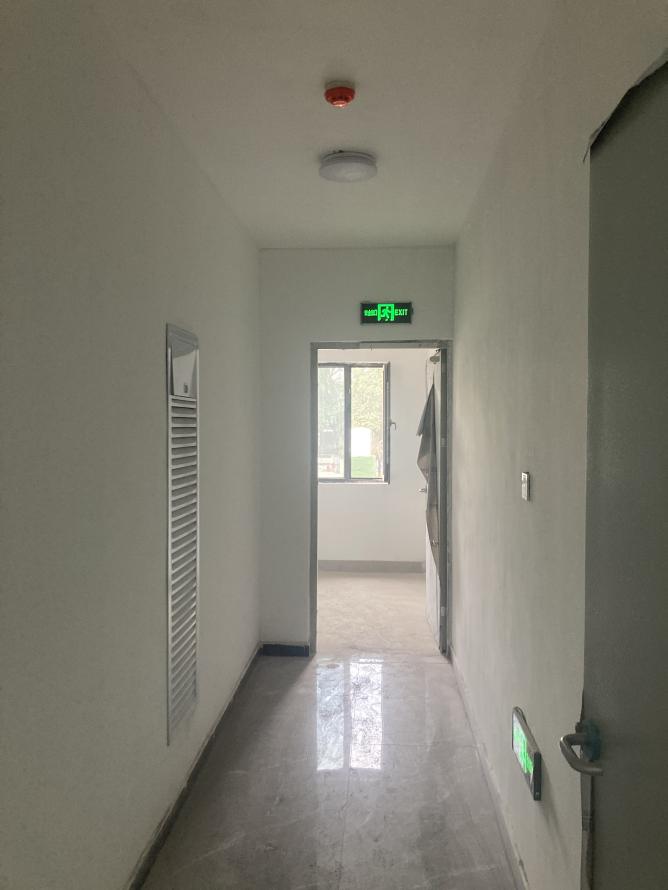

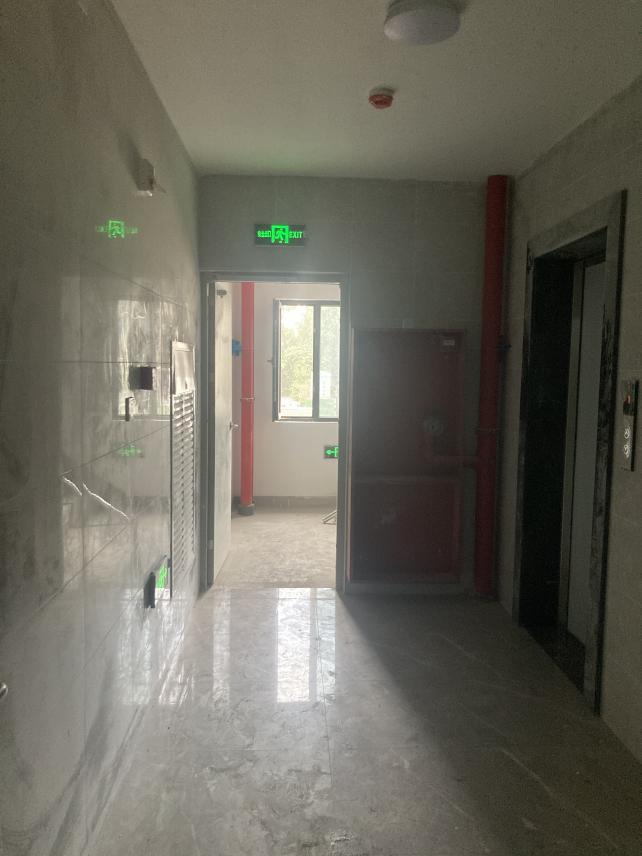

门厅

7号楼:外立面及户内公区、一层子校办公室装饰装修基本完成,全面进入清理、消缺施工。完成卫生间防水施工。周边透水砖铺贴完成60%。样板间已确定,通过核验。

外立面

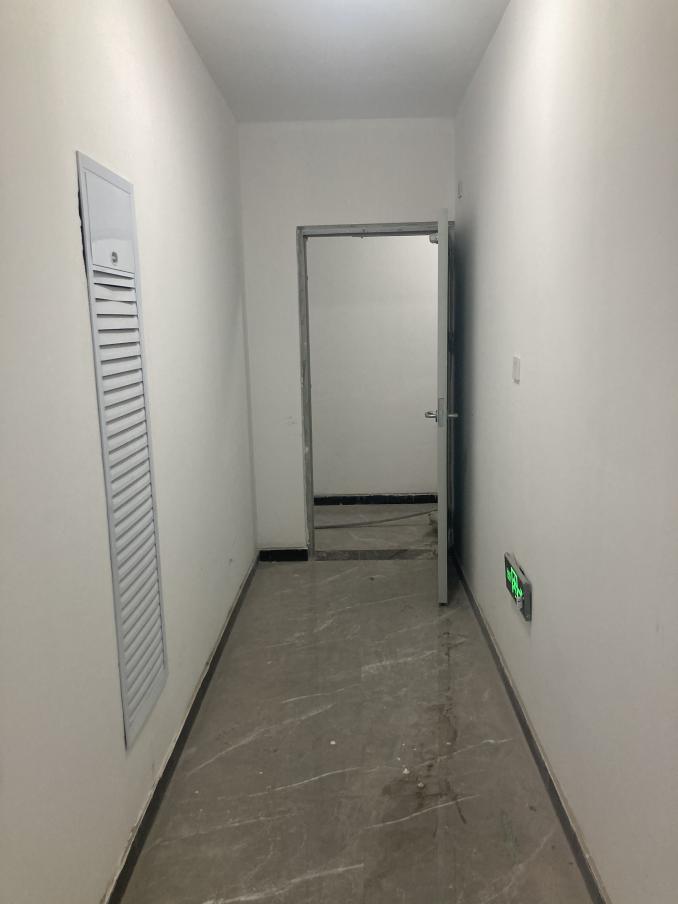

室内

公区装修

门厅

    8号楼:外立面及户内公区装饰装修基本完成,全面进入清理、消缺施工。卫生间防水施工完成50%。样板间已确定,通过核验。

外立面

公区装修

室内墙顶地

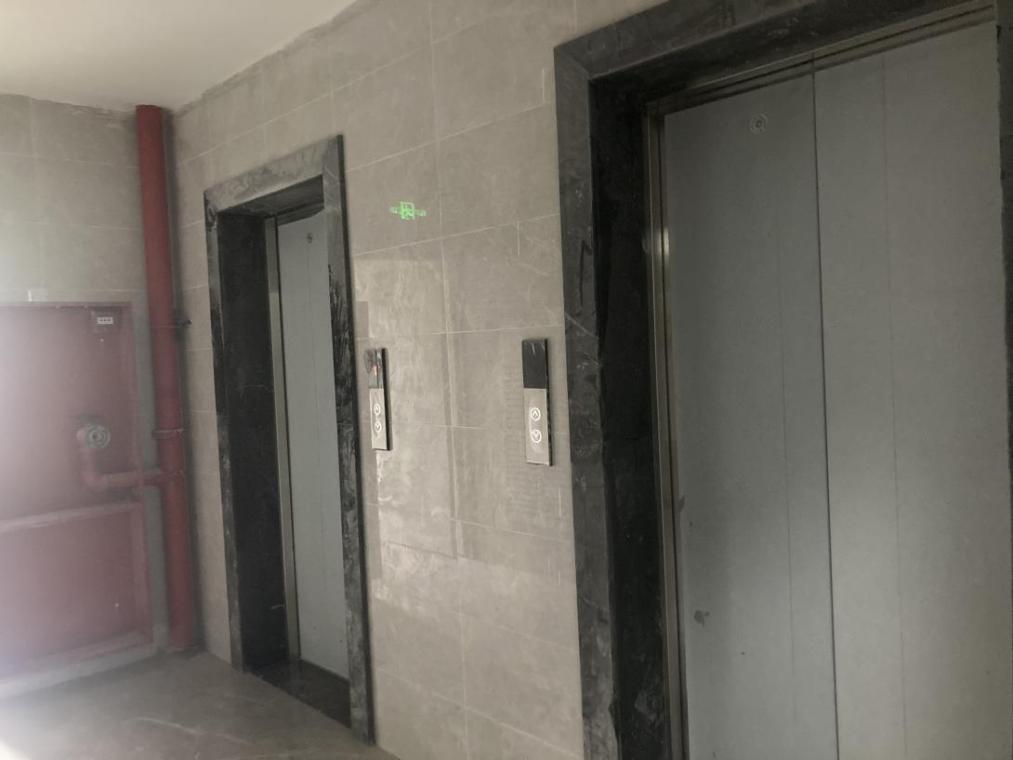

室内电梯

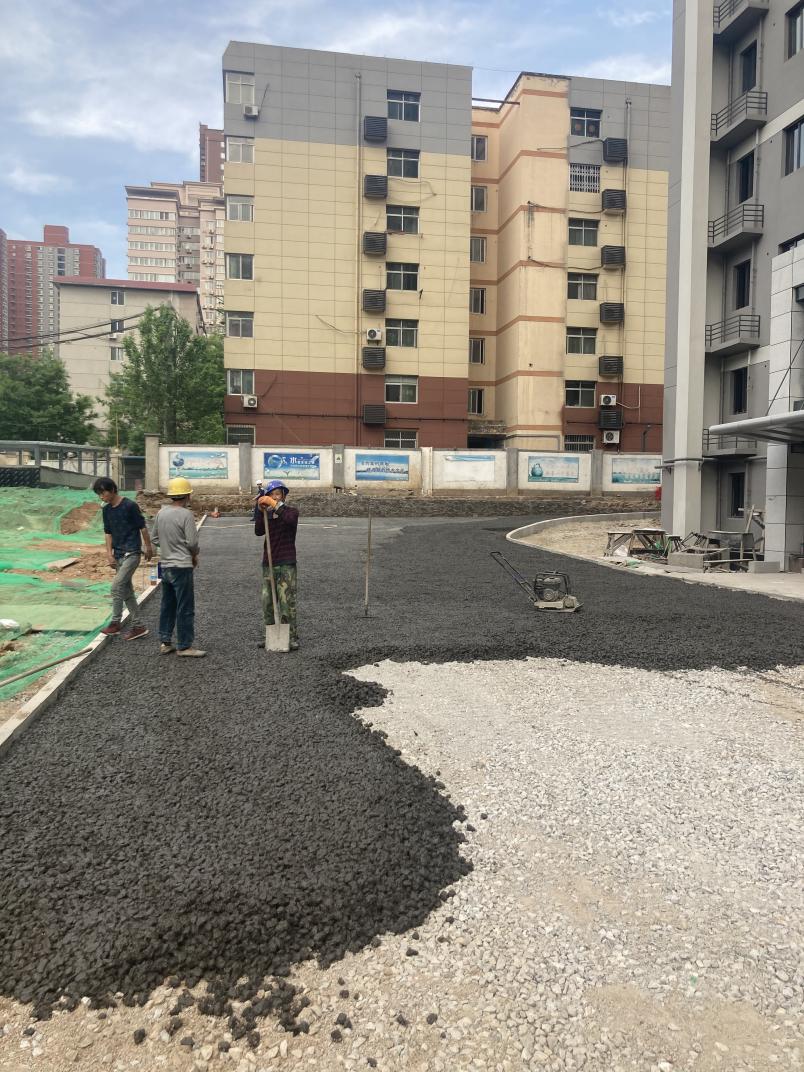

    室外工程:完成室外车库顶板覆土施工,室外管网安装埋设整体完成95%,室外透水砼路面除八号楼北侧外全部完成,6、7#楼周边面层完成。道路整体完成75%。

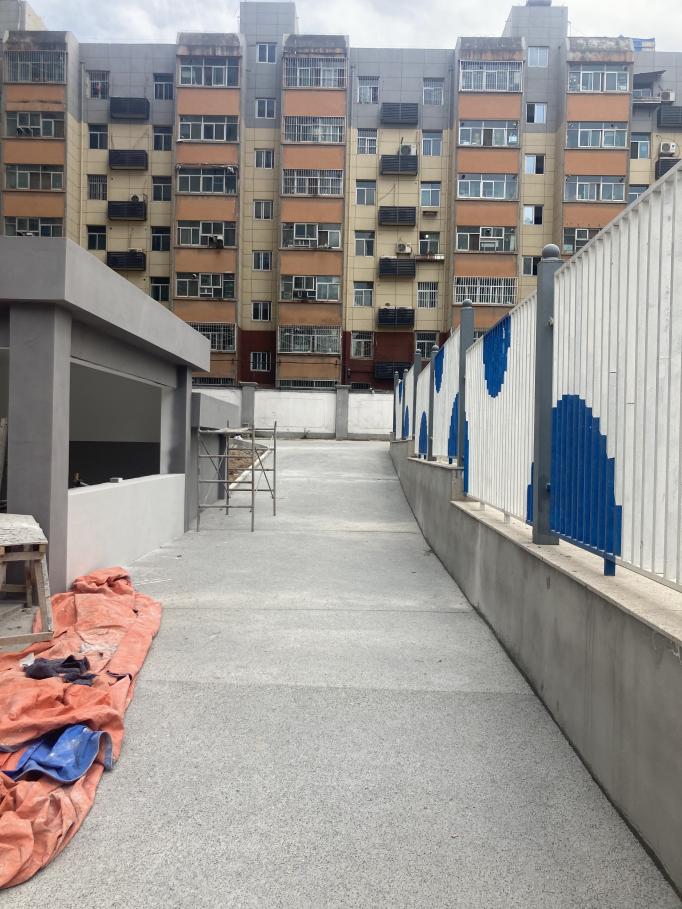

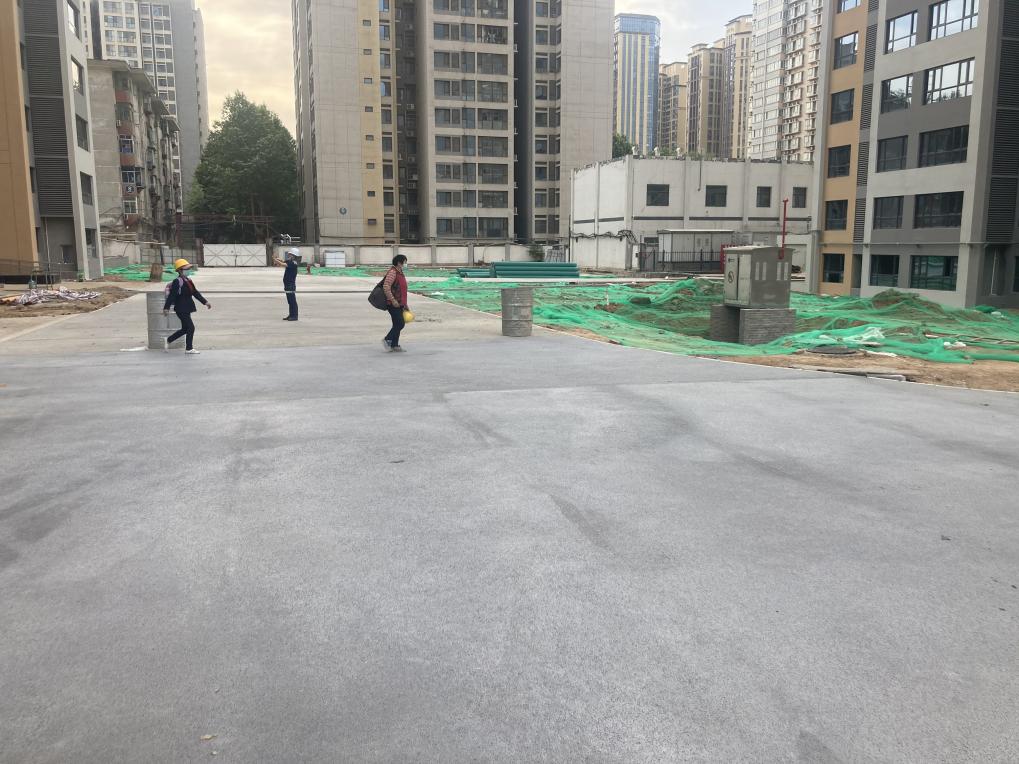

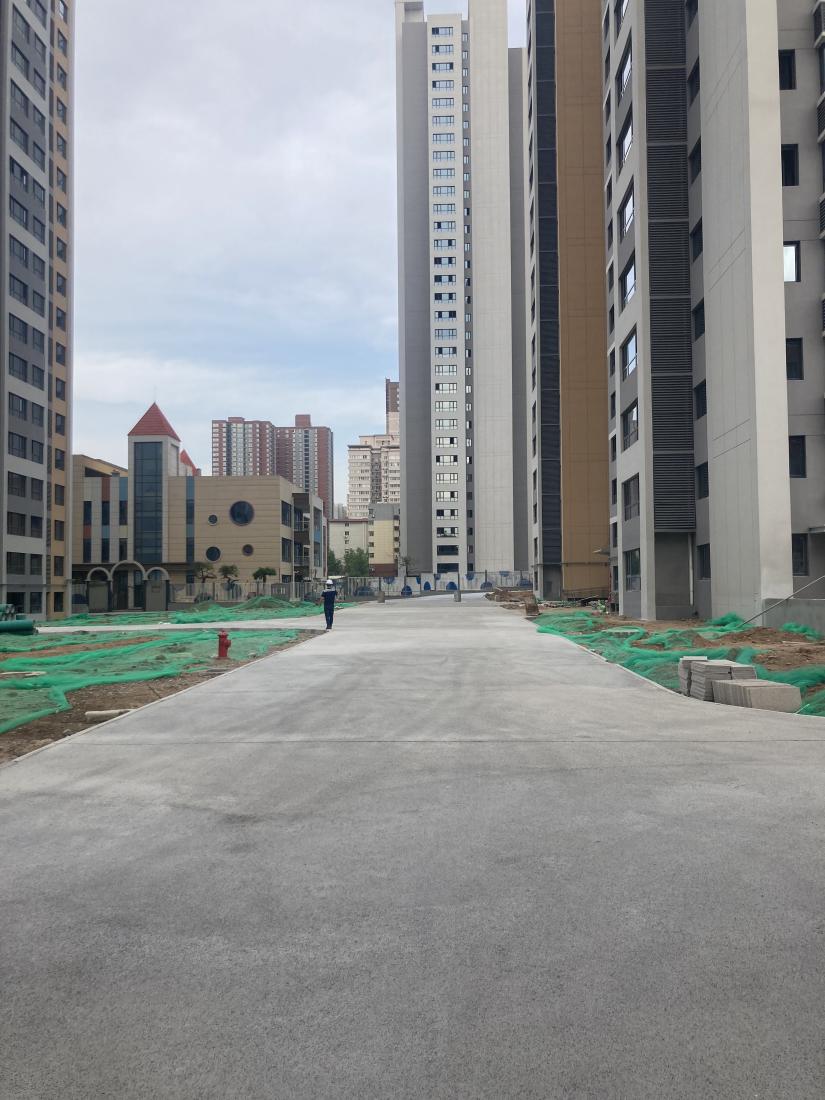

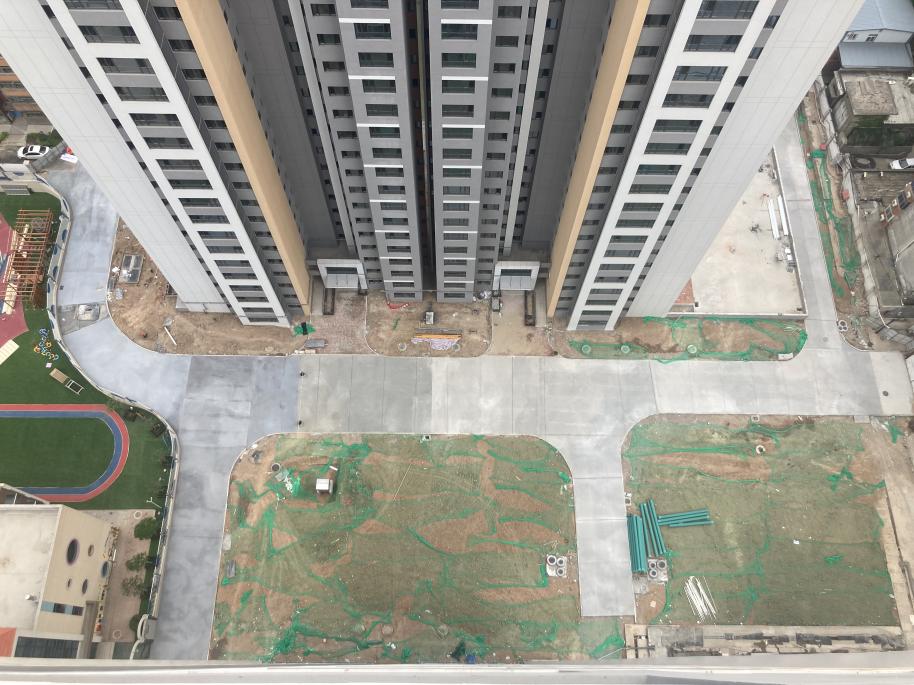

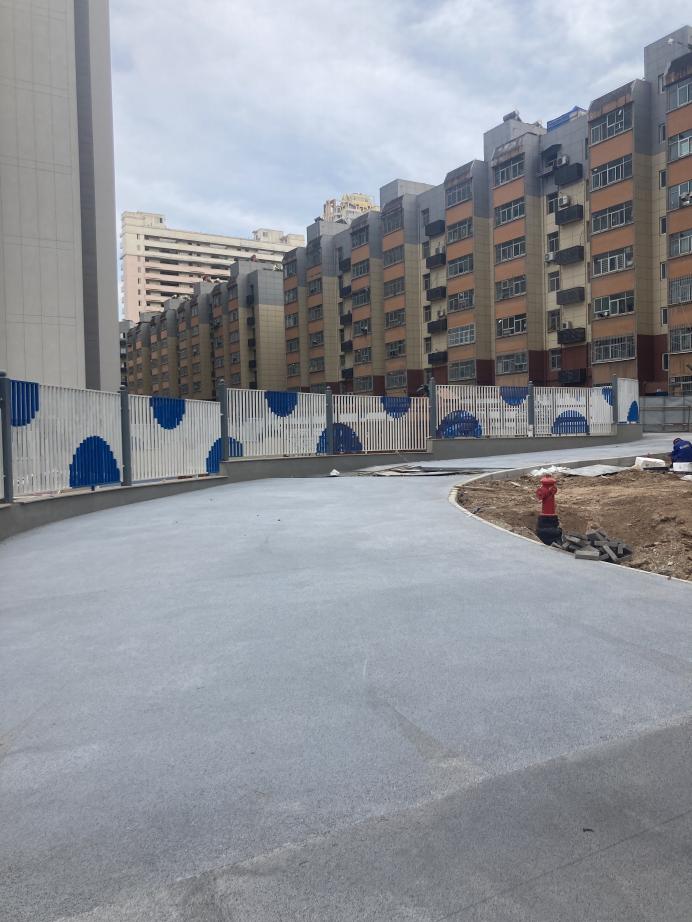

道路俯视

幼儿园西侧道路

幼儿园北侧道路

幼儿园东侧道路

幼儿园西南侧道路

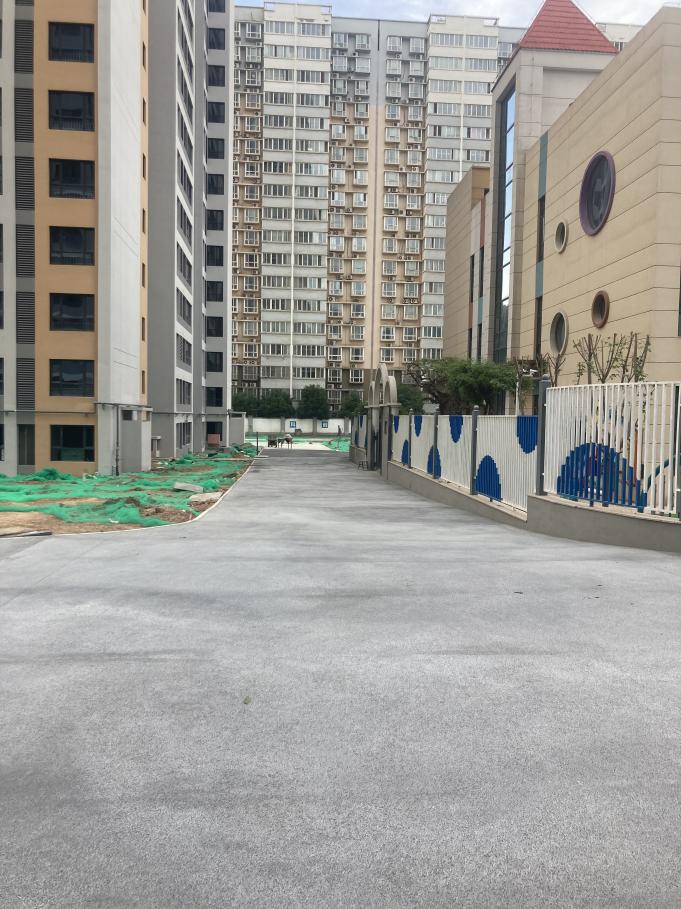

幼儿园室外绿化

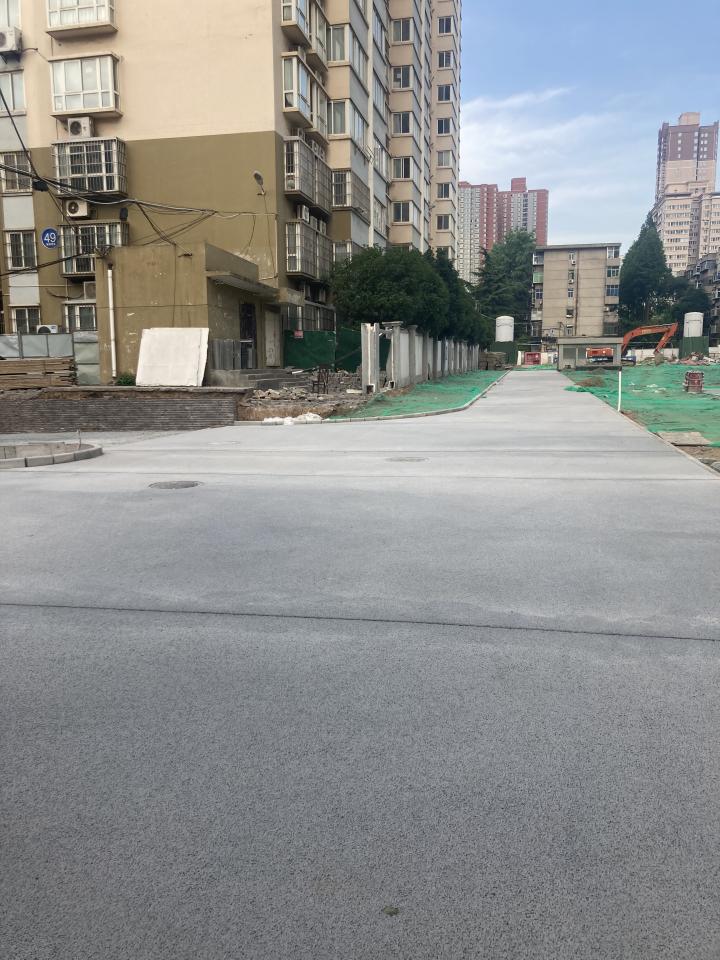

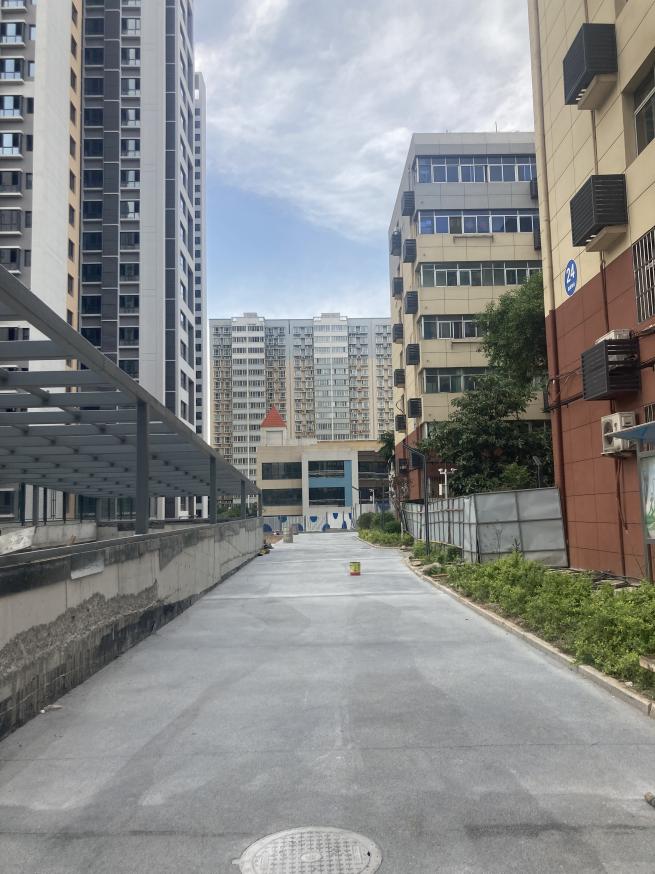

49号楼南侧道路

3号坡道东侧道路

6号楼北侧道路

7号楼北侧道路

8号楼北侧道路

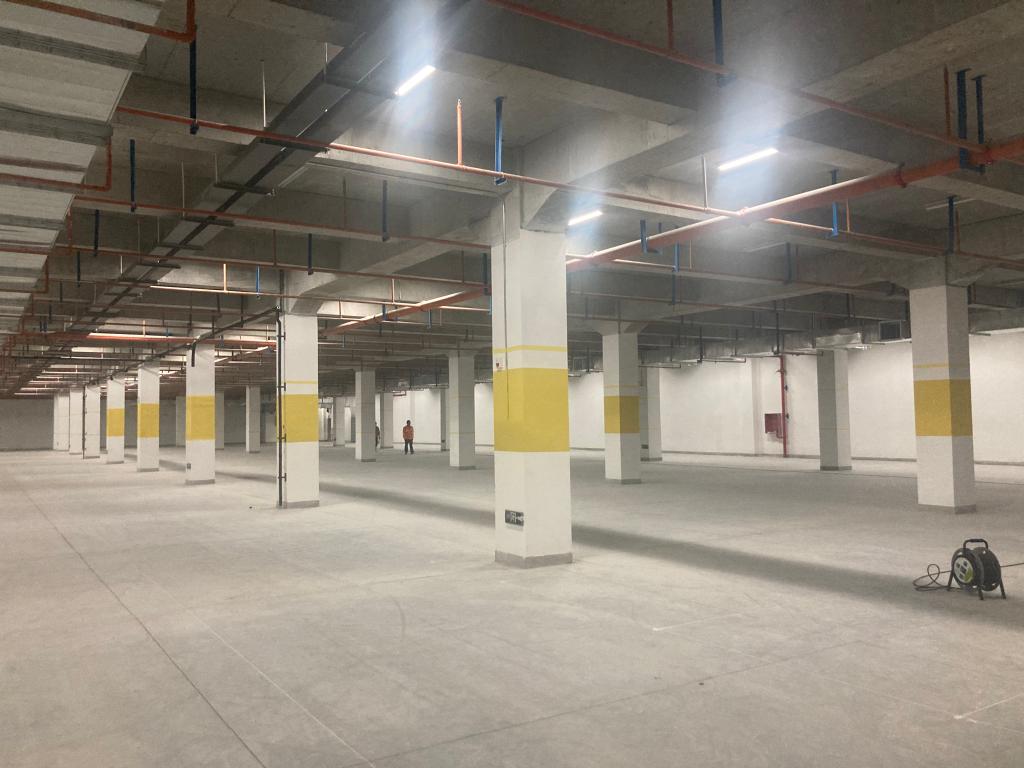

    地下车库:完成3#坡道主体结构及雨棚钢架;地下车库除集水坑水泵及部分风机未联线外,照明、弱电、通风、防消安装和乳胶漆施工基本完成,具备联调联试条件,开始车位划线施工。

地下车库2号坡道

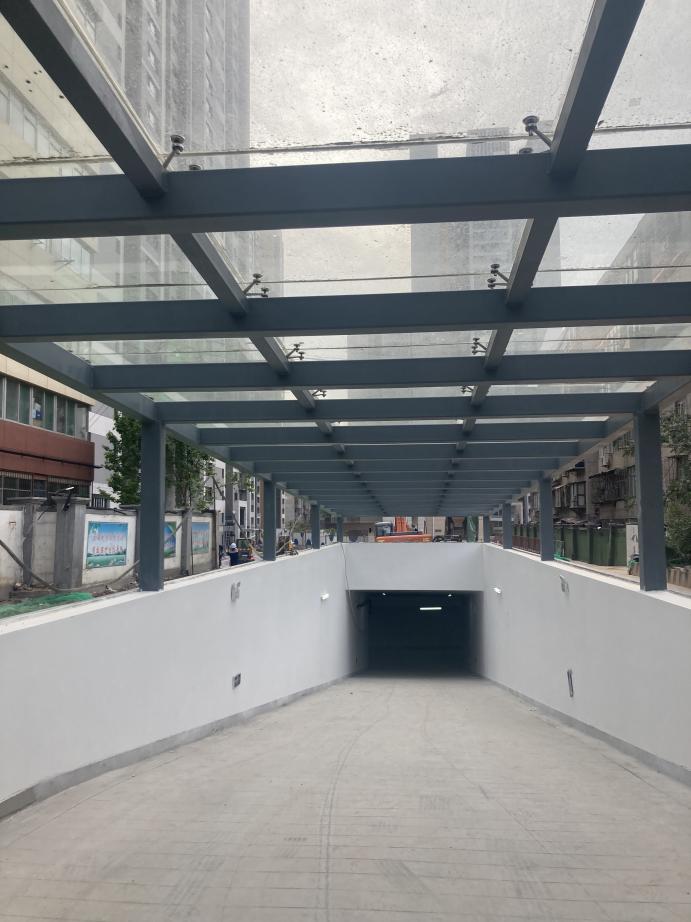

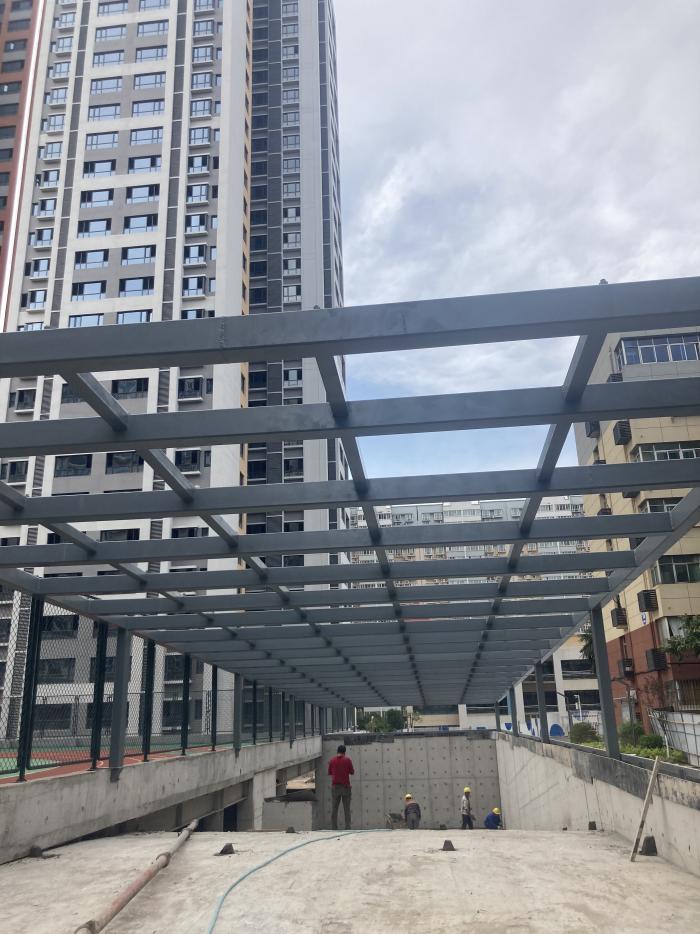

地下车库3号坡道

    配套施工:

1.完成室内天然气立管打孔安装及空隙油麻沥青填实,管道刷漆、防盗阀门安装等施工,户内管道打压合格;完成室外天然气架空管支架及管道安装、打胶刷漆、天然气调压箱,调压柜安装连接等施工,中低压管道压力气密实验合格,检验合格。

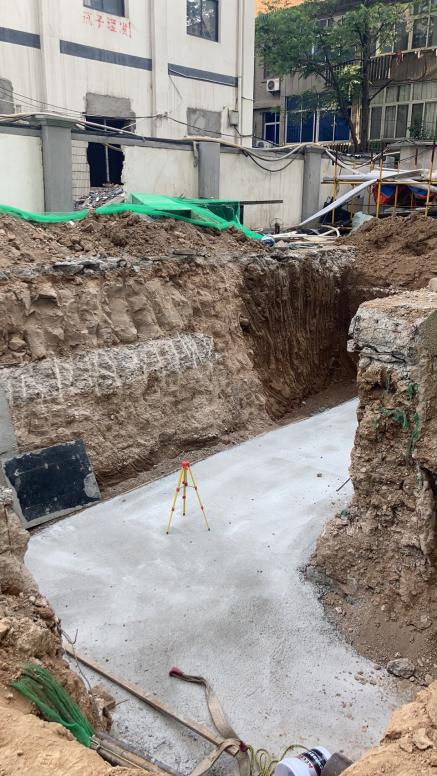

2.完成暖气碰口位置处阀门井土方开挖、垫层等施工;

3.自来水接入工作实施方案和污水市政碰口工作实施方案,已经通过指挥部会议审议,近期组织与施工单位的商谈;

4.新建住宅及地下车库供电方案经过专题会议论证后实施。

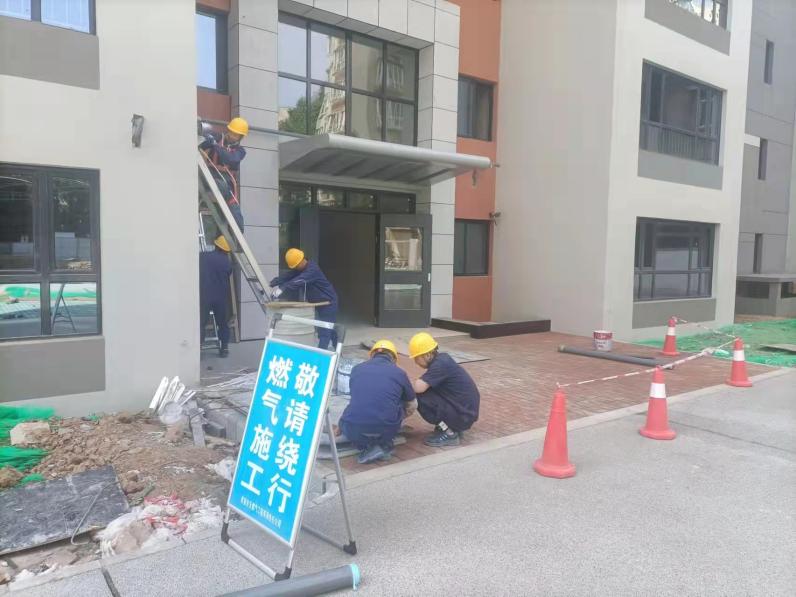

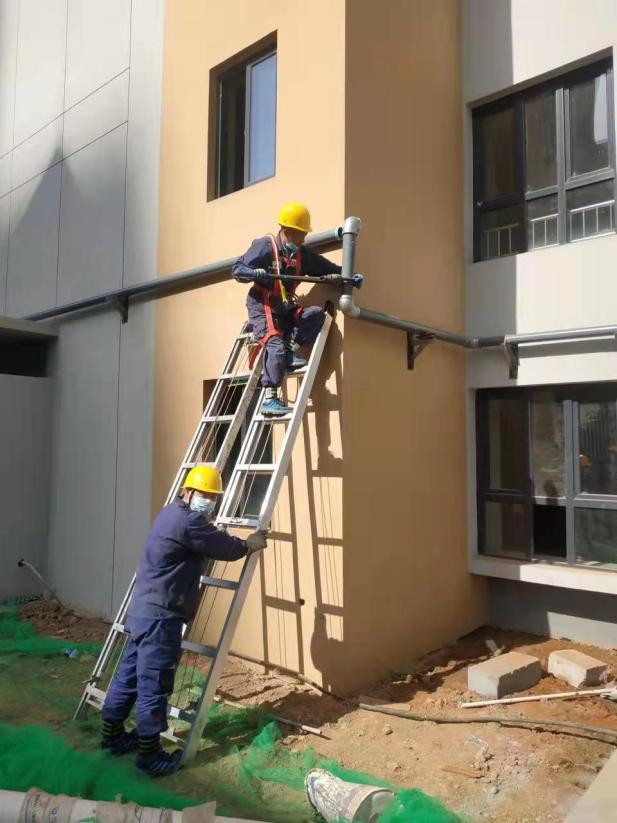

天然气管道支架安装

天然气围墙管道安装

管道连接施工

暖气碰口处土方开挖

    项目结算:完成幼儿园室内装饰装修及室外景观工程结算定案工作,出具了《西安理工大学金花家属区综合住宅楼项目(一期)幼儿园室内装饰装修工程结算审核报告》、《西安理工大学金花家属区综合住宅楼项目(一期)幼儿园景观绿化工程结算审核报告》。

   合同管理:

1.完成车库划线及交通设施建设工程与馨园物业管理公司商务谈判及合同校内审签与陕西广电网络传媒(集团)股份有限公司西安分公司

2.充分沟通,完成项目广电数字电视接入费用减免申请(每户减免80元),完成广电数字电视接入合同审签工作。

  项目验收:

   1.成立一期项目验收工作专班,明确职责,着力推动项目整体验收工作;目前专班工作组已开始运转,已完成幼儿园消防整改报告并提交区住建局管理部门及消防专家审核。

 2.配合项目进度组织单项验收及综合验收。目前已将绿建及节能验收资料清单要求提供给施工单位,正在督促施工单位准备整理相关资料,待具备条件后及时组织验收工作。

5月份工作计划:

1.完成6号楼户内公区消缺消项清理及分户验收。

2.完成7号楼周边透水砖铺贴、户内公区消缺消项清理及分户验收。

3.完成8号楼周边室外道路面层、卫生间防水、户内公区消缺消项清理及分户验收。

4.完成3#坡道雨棚玻璃安装、耐磨地面浇筑施工。

5.完成室外道路透水混凝土路面浇筑施工。

6.完成天然气验收、点火、碰口。
