一、金花家属区综合住宅楼项目(二期)

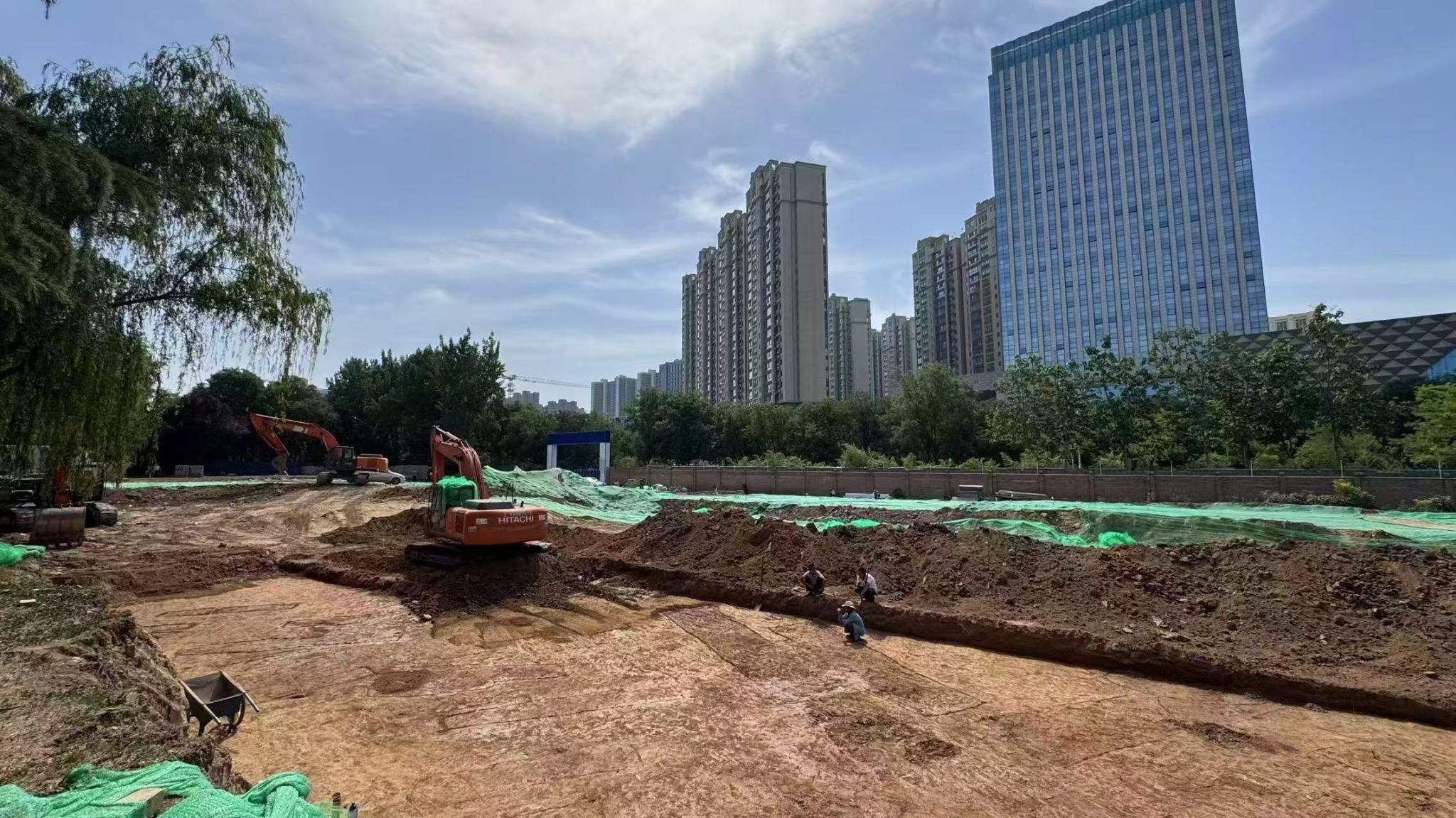

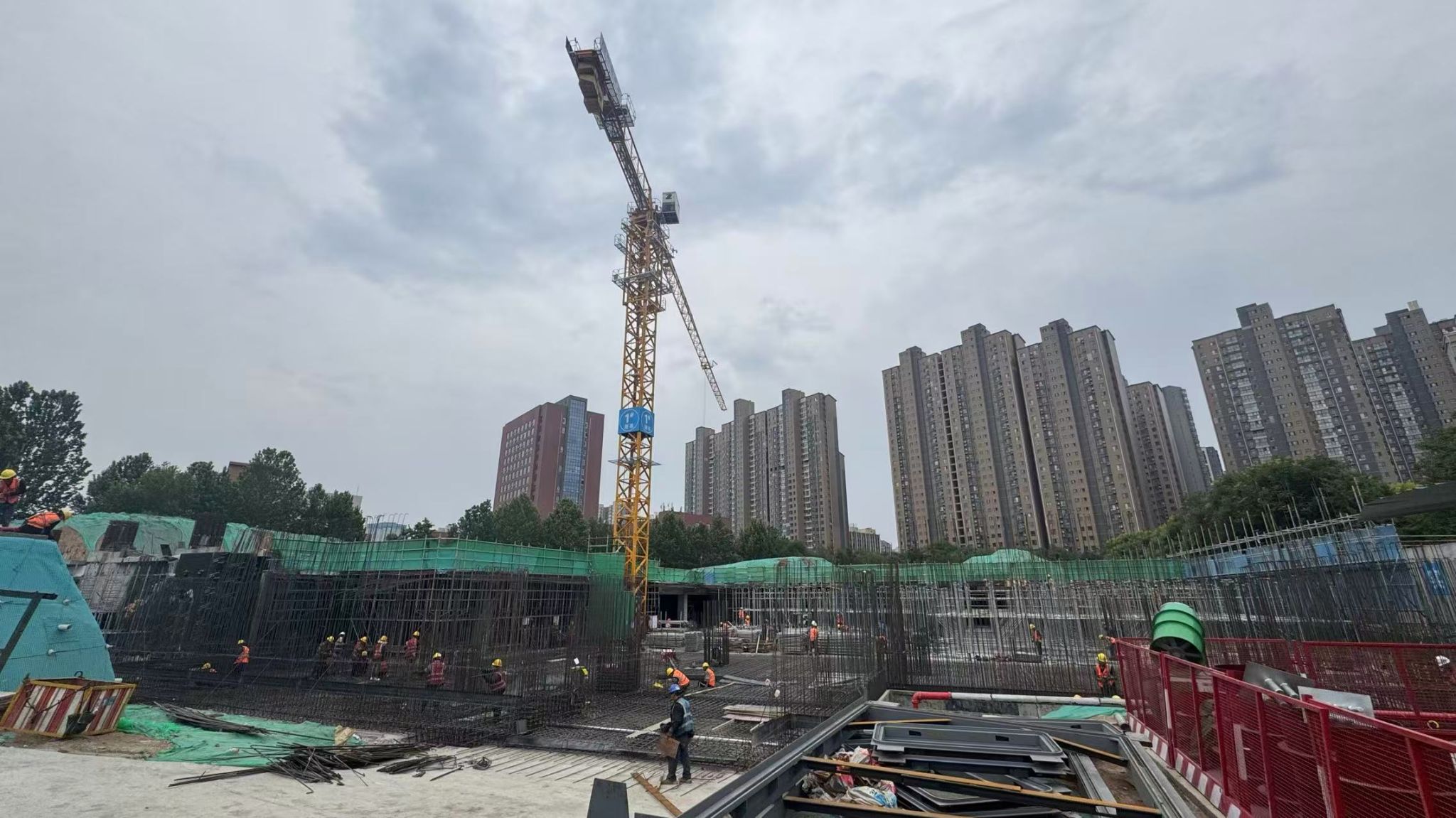

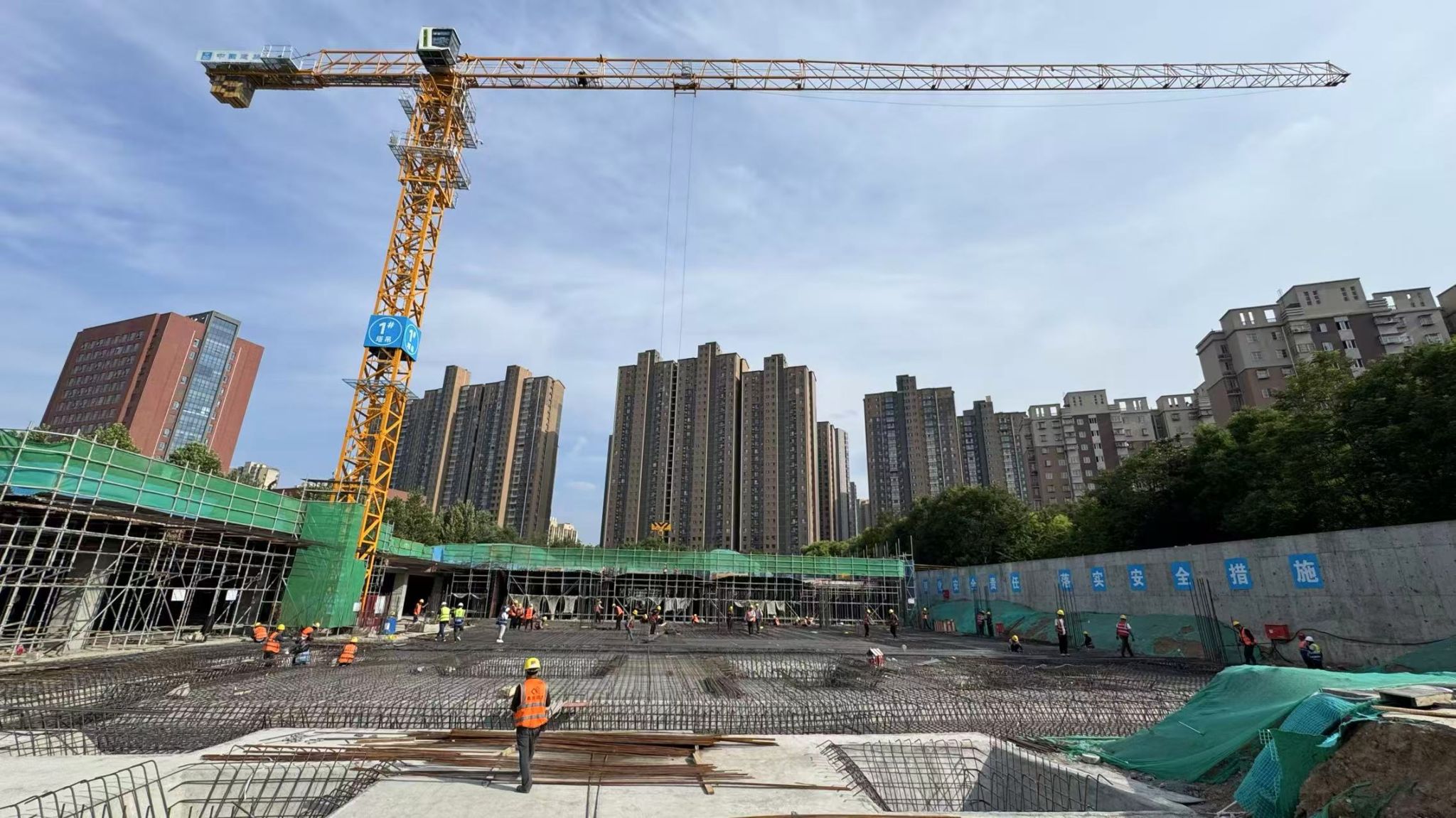

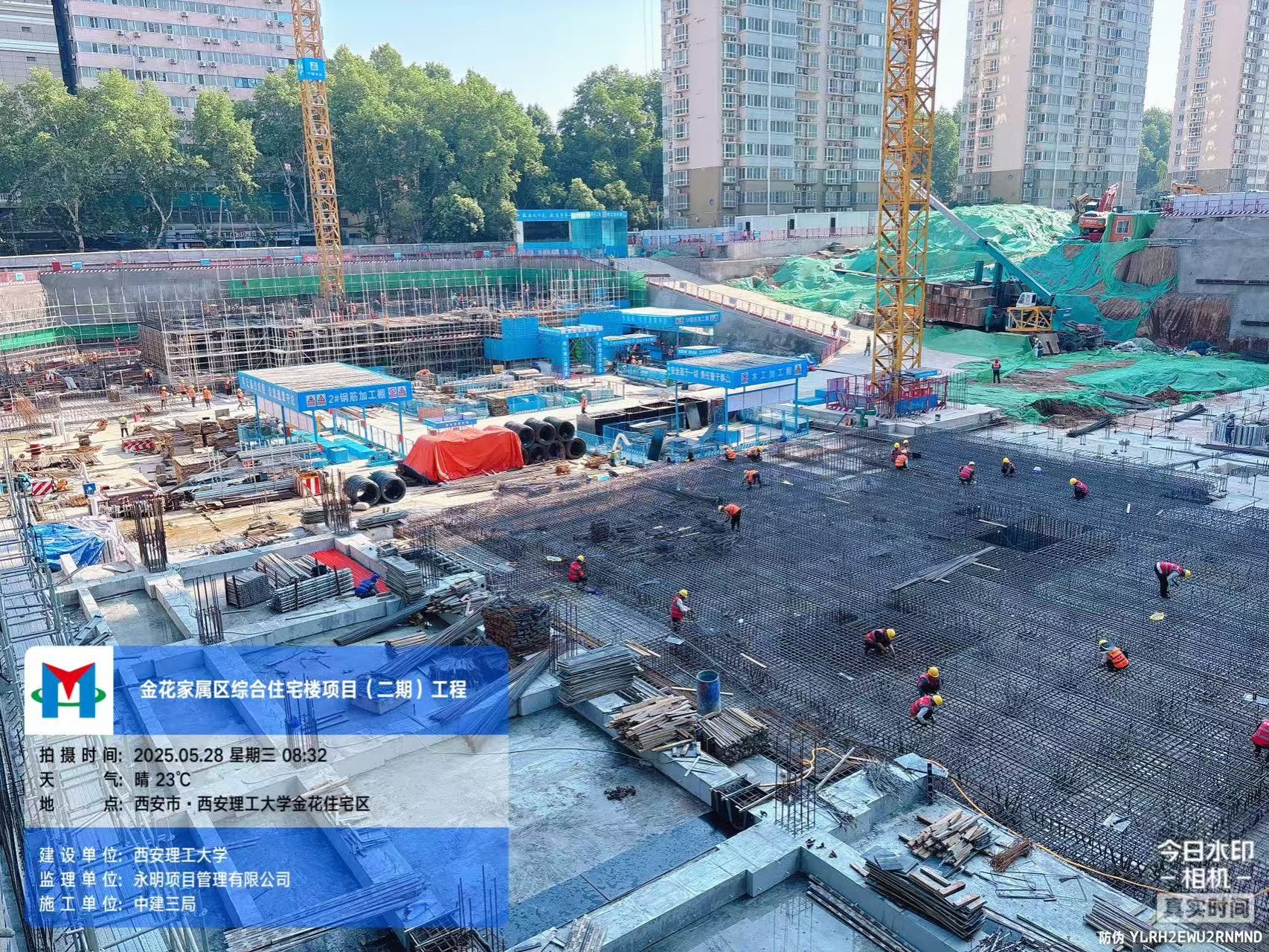

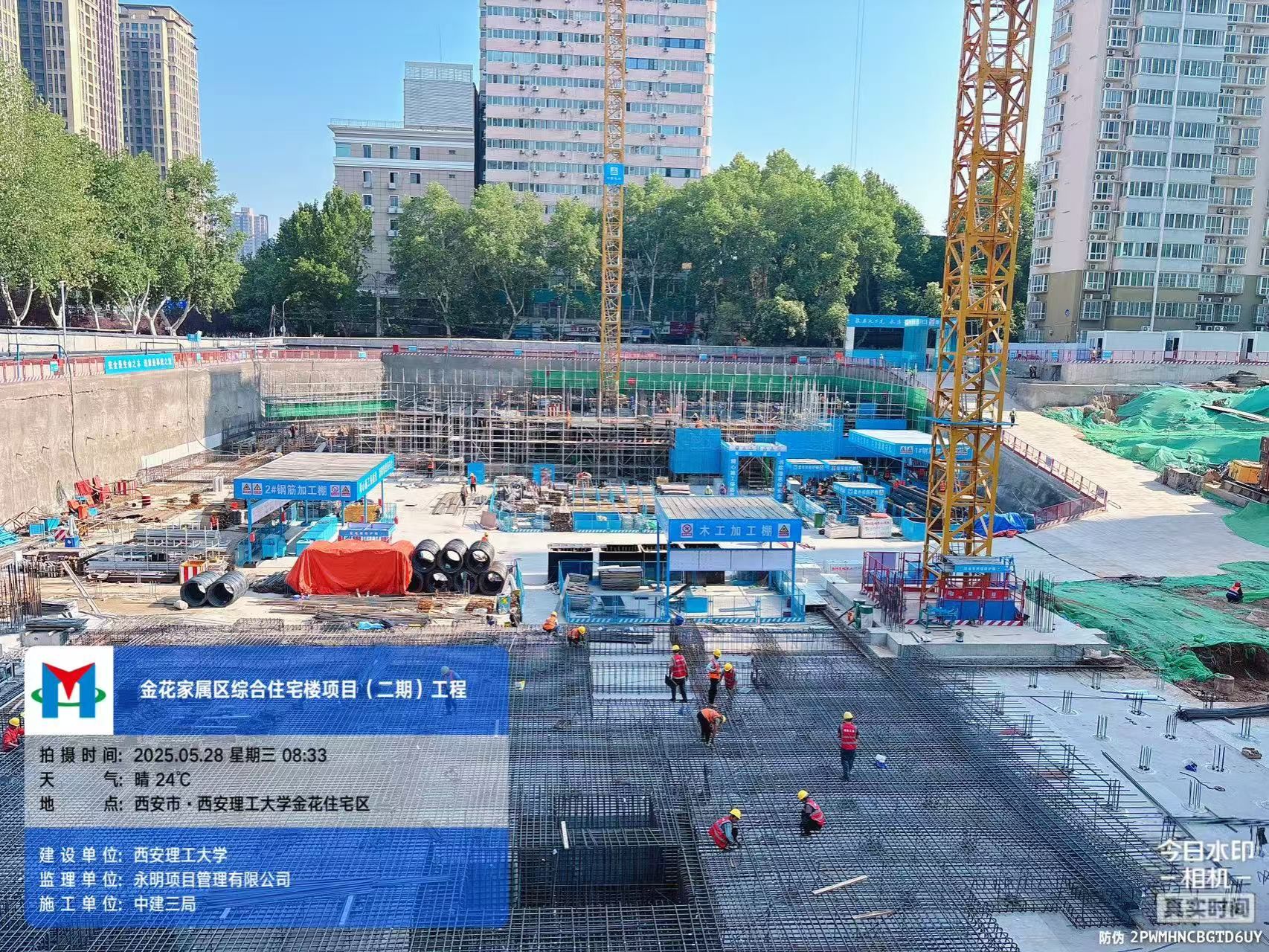

自去年7月进场以来,项目按计划分阶段、分区域稳步推进施工。基建处对施工现场进行了科学组织安排,以原21号楼西山墙为界,现场分东、西两大区域施工。其中西区清表、文物勘探、基坑支护、土方开挖及外运、桩基础等施工已全部完成,累计外运土方约13万立方米、支护桩施工488根、工程桩752根。西区主楼及车库区域,其中4#楼及周边车库垫层、防水及筏板结构已施工完成,正在进行负二层结构施工;3#楼及周边车库垫层、防水等已施工完成,正在进行筏板结构施工。东区车库区域,根据现有作业面优化施工部署方案,及时插入支护施工,目前东区支护桩完成80%,冠梁完成20%,清表完成40%。



二、西安理工大学体育馆项目
在曲江校区,体育馆项目同样取得显著进展。目前项目顺利完成土方开挖、基坑支护及桩基施工。A区(主馆)地下结构、顶板及侧墙防水及保护层施工全部完成;B区(副馆)地下室结构完成60%。



三、曲江校区教学实验大楼项目

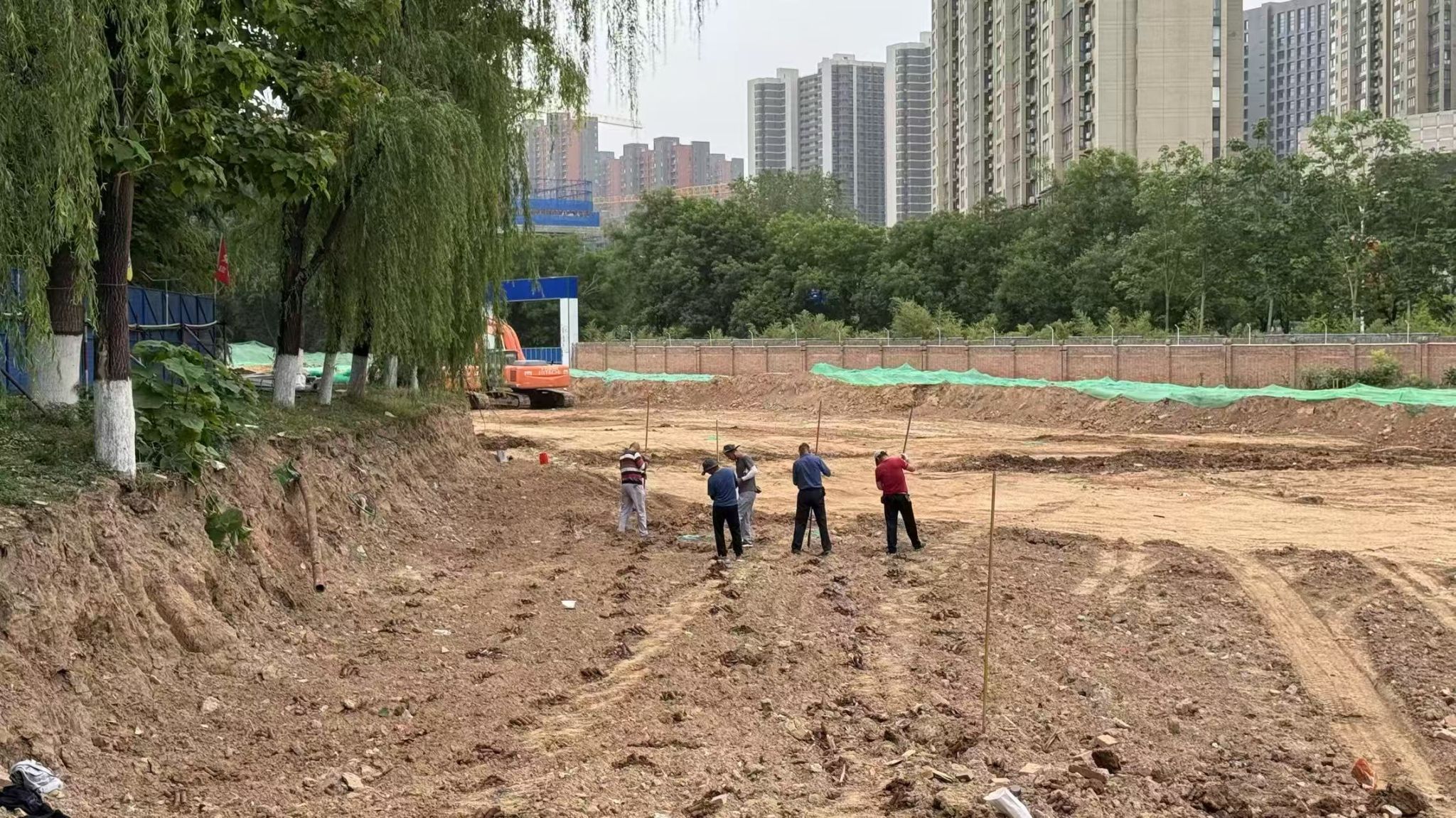

该项目已完成施工大门开设、道路硬化、洗车台安装、门卫室施工,累计出土约1.8万立方米;文物发掘施工完成40%;生活区临设基础施工完成90%。


下一步,基建处将继续按照施工计划,有条不紊地推进各项工程。
